zaterdag 21 november 2009

Rioleringen deel 2

De ondergrondse riolering is ondertussen geplaatst. de buizen hebben een dikte van d125. van het moment dat de buizen boven de grond komen word dit d110. alleen bij de achterdeur is een gedeelte uitgevoerd in d75.
Het water vloeit naar de voorkant van het gebouw en achteraan komen er verluchtingen. dit komt wel een beetje vervelend uit aagezien dit recht voor de achterdeur is.
De bedoeling is dat het water van de keuken (en de lavabo in de WC) langs buiten tegen het gebouw aan worden geplaatst. deze zijn nog niet voorzien.

Hieronder de fotos.




op de fotos is ook te zien dat de binnenmuren die de gang gaan vormen uitgezet zijn. de eerste laag in ytongblokken is ondertussen ook geplaatst. hierop zullen muren met een dikte van 9cm komen te staan.

donderdag 12 november 2009

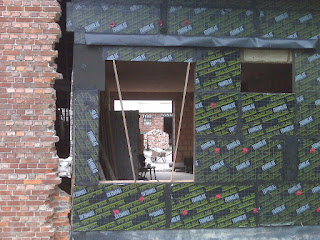

Isolatie plaatsen deel 6

nu alle isolatieplaatsen geplaats zijn reste alleen nog de stukken onder de ramen ter hoogte van de lintelen. deze zijn dus achteraf bijgeplaatst en geplakt aan de omringende isolatie met de meegeleverde bitumen van de isolatie. tot nu toe lijkt dit goed te gaan.









woensdag 11 november 2009

Isolatie plaatsen deel 5

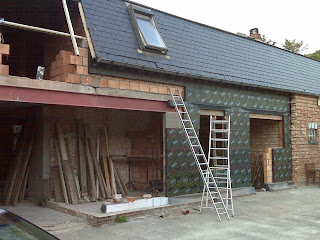

vandaag de voorgevel helemaal afgemaakt en verder gewerkt aan de achterkant en zijkant. om de bovenste platen te zetten hebben we de spouwhaken afgeslepen, en allemaal nieuwe geboord. aangezien het dak niet helemaal recht is komen sommige platen tot tegen de kepers, maar andere niet. dit is op zicht totaal niet erg, maar we hebben toch maar een extra strook blauwe isolatie (afval) tussen de isolatieplaten en de kepers gespannen. grote kans dat der dat terug uit valt... maar toch...


aan de zijkant van de bouw is de isolatie nu tot boven de ramen op het verdiep. nog een paar lagen en we zijn boven. de stelling is opvallend stevig! verplaatsen van de stelling is mogelijk door de aanhangwagen van Patric eronder te schuiven. deze is van perfecte hoogte zodat als ge de houten blokken onder de poten van de stelling haalt, de stelling zelf door de aanhangwagen gedragen wordt.



putten zoeken/uitgraven deel 1


zinkput

septische put

zaterdag 7 november 2009

Rioleringen deel 1

vandaag de funderingsplaat in de toekomstige bergingen gemaakt. dit om de rioleringsbuizen te voorzien. het plan is dat er 2 buizen komen te liggen onder de botonnen dek. Eentje voor het WCwater (waarop 2 wcs worden aangesloten) en eentje voor het water van de badkamer en andere afvoeren in de bergingen. Het afvalwater van de keuken zal met een andere buisnaar buiten worden gebracht, en buiten aangesloten worden op de riolering. gelukkig zijn eerder wachtbuizen voorzien door de riolering. we zullen dus geen gaten meer moeten boren in de fundering.

hieronder de fotos van de betondek die weg is. de buizen worden geplaats van achter naar voor het gebouw, en er zal ook en wachtleiding komen van de kelder naar de berging.
